Kanalizace a napojení obce na ČOV - projektová dokumentace
Obec Kadolec připravuje významný projekt vybudování kanalizace a napojení obce na čistírnu odpadních vod v Křižanově. Jedná se o rozsáhlý a dlouhodobý záměr, který je v současné době stále ve fázi projektové a administrativní přípravy.
Zahájení projektové přípravy: 2024
Příspěvek obce na projektovou dokumentaci: 1 850 000 Kč
Financování: vlastní prostředky obce
Investor připravované stavby: Svaz vodovodů a kanalizací Žďársko
Stav projektu: v přípravě
Průběh přípravy
Rok 2024 – zahájení projektové přípravy

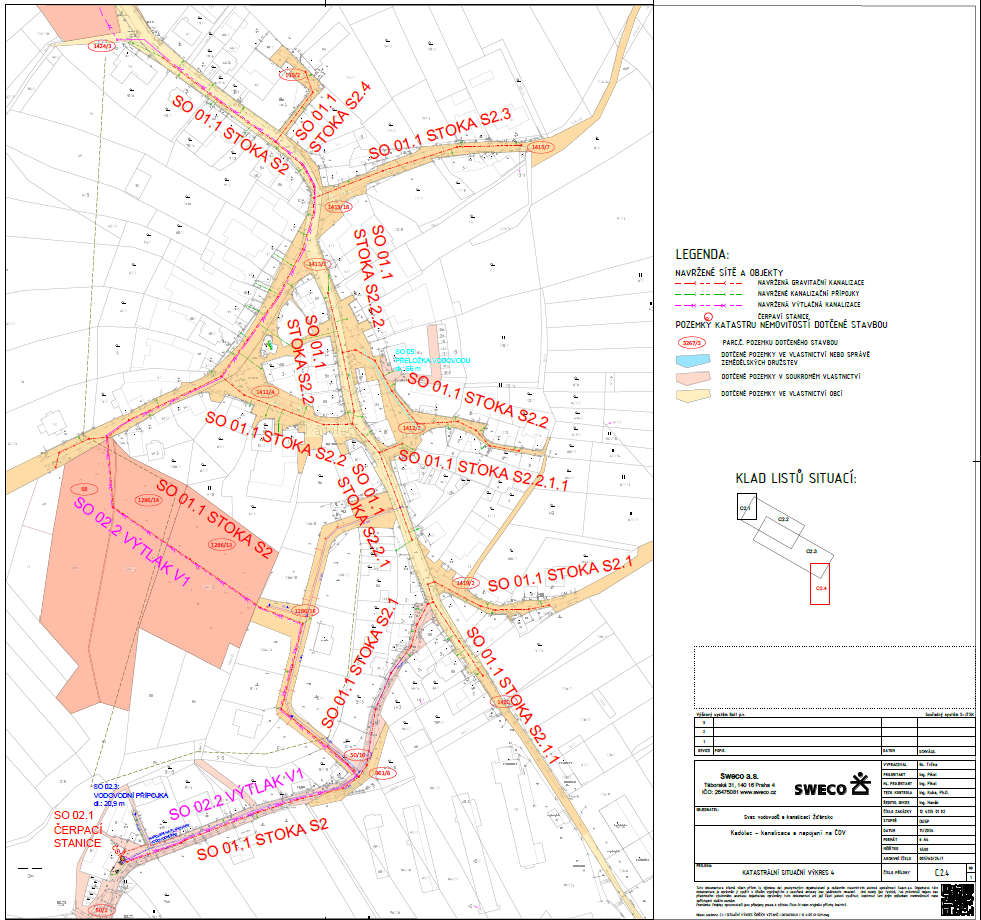

Obec Kadolec uzavřela se Svazem vodovodů a kanalizací Žďársko smlouvu týkající se zpracování projektové dokumentace pro stavbu „Kadolec – kanalizace a napojení na ČOV“.
Na zpracování projektové dokumentace poskytla obec ze svého rozpočtu částku 1 850 000 Kč. Investorem připravované stavby je Svaz vodovodů a kanalizací Žďársko.
Změna koncepce odkanalizování obce
S přípravou kanalizace souvisí také změna Plánu rozvoje vodovodů a kanalizací Kraje Vysočina (PRVKUK). Původní koncepce počítala s odváděním splaškových vod na nově vybudovanou ČOV přímo v Kadolci.
Na základě zpracované studie byla jako vhodnější varianta doporučena výstavba kanalizace s odváděním splaškových vod z Kadolce prostřednictvím čerpací stanice a výtlaku do kanalizačního systému Křižanova a jejich následným čištěním na ČOV Křižanov. Studie při porovnání variant zohledňovala investiční a provozní náklady i ekologické hledisko.
Změna PRVKUK je proto jedním z důležitých kroků, které souvisejí s přípravou celého projektu. Podle předložené žádosti se realizace opatření předpokládá do konce roku 2030.
Změna územního plánu
S připravovaným odkanalizováním obce souvisí rovněž Změna č. 1 Územního plánu Kadolec. Územně plánovací dokumentaci je nutné uvést do souladu s připravovaným řešením kanalizace a vytvořit tak podmínky pro další postup projektu.
Současný stav – projekt pokračuje
Projekt je v současné době stále ve fázi přípravy. Pokračuje zpracování projektové dokumentace, změna souvisejících dokumentací a současně se řeší potřebné majetkoprávní vztahy.
Teprve po dokončení projektové a administrativní přípravy a vypořádání potřebných majetkoprávních záležitostí bude možné přistoupit k dalším krokům směřujícím k realizaci stavby.
Informace o dalším postupu bude obec průběžně aktualizovat.
